En resumen:
- La actualización de infraestructuras TI en pymes requiere un proceso estructurado de evaluación, planificación y migración incremental. Es esencial realizar un inventario completo, definir objetivos alineados al negocio y gestionar el cambio con liderazgo ejecutivo. Mejoran la eficiencia, reducen riesgos y generan resultados visibles en pocos meses si se siguen metodologías adecuadas.
El proceso para actualizar infraestructuras TI es una secuencia estructurada de evaluación, planificación y ejecución que permite a las pymes mejorar su eficiencia operativa y digitalizar sus procesos de forma sostenible. En España, muchas pequeñas y medianas empresas trabajan todavía con sistemas heredados que frenan su productividad y elevan su exposición a riesgos de seguridad. Seguir un workflow claro para renovar la infraestructura tecnológica, apoyado en estándares como ISO 27001 y metodologías como el Strangler Fig Pattern, marca la diferencia entre una modernización exitosa y un proyecto que se abandona a mitad de camino. Conocer los pasos para actualizar sistemas con criterio es el primer paso real hacia la competitividad.
¿Cómo evaluar el estado actual de la infraestructura TI en tu pyme?

Inventario y documentación como punto de partida
Un inventario TI estructurado y una documentación técnica actualizada son la base para planificar cualquier actualización con garantías. Sin este mapa previo, cualquier decisión de compra o migración se convierte en una apuesta. El inventario debe recoger hardware, software, licencias, versiones de sistemas operativos, configuraciones de red y dependencias entre aplicaciones.
La documentación no solo facilita la planificación. También acelera la respuesta ante incidencias durante la operación diaria, reduciendo el tiempo de resolución y el impacto en el negocio.
Métodos para detectar cuellos de botella y riesgos
- Auditoría técnica interna o externa: revisa el rendimiento de servidores, equipos de red y puestos de trabajo. Detecta equipos con hardware obsoleto o sistemas operativos sin soporte activo.
- Análisis de dependencias: mapea qué aplicaciones dependen de qué servidores o servicios. Un sistema heredado puede bloquear la migración de tres aplicaciones si no se identifica a tiempo.
- Evaluación de seguridad: comprueba si existen vulnerabilidades conocidas, parches pendientes o configuraciones inseguras. La seguridad informática en pymes debe integrarse desde esta fase, no añadirse al final.
- Análisis de madurez digital: una evaluación honesta de las capacidades técnicas y culturales de la organización define qué objetivos son realistas y en qué plazo.
Consejo profesional: Usa una hoja de cálculo compartida o una herramienta de gestión de activos para centralizar el inventario. Cualquier miembro del equipo debe poder consultar el estado de cada sistema sin depender de una sola persona.
¿Cuáles son los pasos esenciales para planificar la actualización de la infraestructura TI?
Fijar objetivos alineados al negocio
La planificación de la actualización tecnológica empieza por definir qué problema de negocio se quiere resolver, no qué tecnología se quiere comprar. Una pyme que quiere reducir tiempos de facturación tiene objetivos distintos a otra que busca habilitar el teletrabajo. Alinear los objetivos TI con la estrategia del negocio garantiza que la inversión genere valor real.
La modernización debe ser impulsada por la dirección ejecutiva y no delegada exclusivamente al departamento de TI. Cuando solo el equipo técnico lidera el proceso, las decisiones carecen de respaldo presupuestario y organizativo. El resultado habitual es un proyecto que se paraliza ante el primer obstáculo.

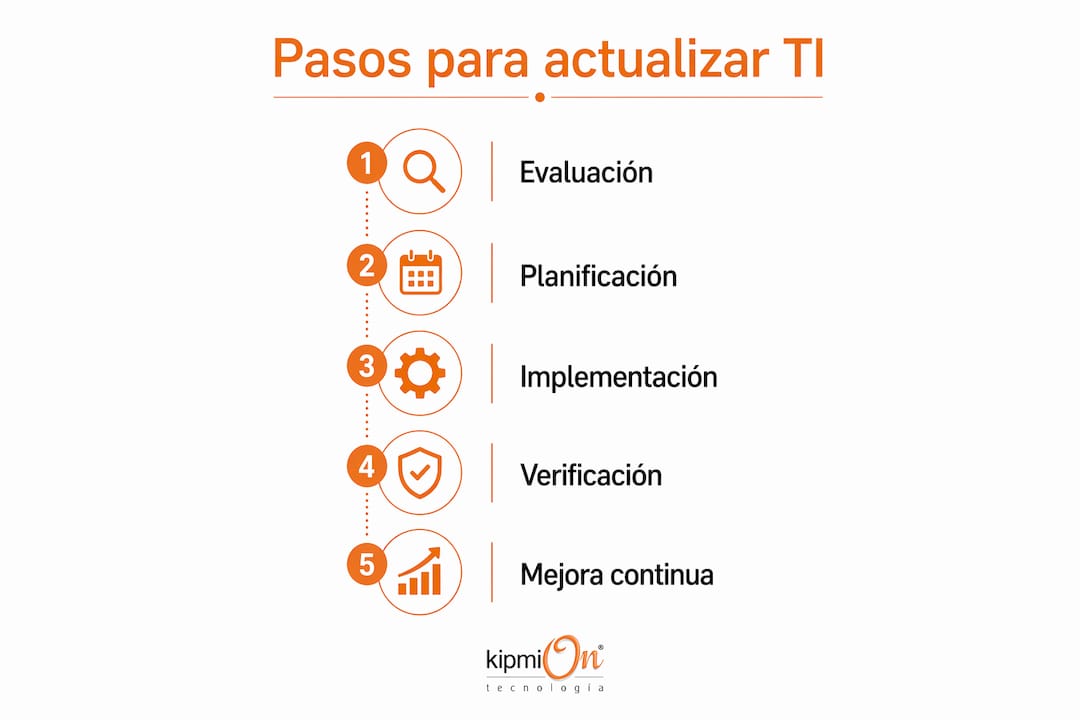

Fases y tiempos estimados del proceso
El workflow para actualizar infraestructura TI sigue una secuencia de fases con duraciones orientativas bien documentadas:
- Evaluación y descubrimiento (3–6 semanas): auditoría completa, inventario, análisis de riesgos y definición de prioridades. Esta fase inicial es la más crítica porque condiciona todas las decisiones posteriores.
- Diseño arquitectónico (4–8 semanas): selección de tecnologías, modelo de despliegue (nube, on-premise o híbrido) y definición de la arquitectura objetivo. Aquí se decide también la estrategia de migración.
- Migración incremental (6–18 meses): ejecución por fases, validando cada entrega en producción antes de avanzar. La duración depende del volumen y complejidad de los sistemas existentes.
- Estabilización y mejora continua: monitorización del rendimiento, ajustes y formación del equipo.
| Fase | Duración orientativa | Objetivo principal |
|---|---|---|
| Evaluación y descubrimiento | 3–6 semanas | Mapear el estado actual y los riesgos |
| Diseño arquitectónico | 4–8 semanas | Definir la arquitectura y tecnologías objetivo |
| Migración incremental | 6–18 meses | Ejecutar la actualización por etapas validadas |
| Estabilización | Continua | Monitorizar, ajustar y formar al equipo |
El modelo incremental como estrategia de bajo riesgo
La actualización incremental permite validar cada paso en producción y reducir riesgos mediante entregas parciales y controladas. El Strangler Fig Pattern aplica este principio: se construye la nueva infraestructura en paralelo al sistema antiguo y se migra funcionalidad por funcionalidad, sin cortes bruscos. Para una pyme con recursos limitados, este enfoque reduce el riesgo de interrupciones que afecten a clientes o a la operación diaria.
¿Cómo ejecutar la actualización tecnológica con foco en resultados rápidos?
Resultados visibles en los primeros meses
Más del 80 % de los ejecutivos consideran la modernización digital esencial para la supervivencia de su empresa, pero los resultados tangibles deben ser visibles en un plazo de 3–6 meses para mantener el compromiso de la organización. Sin victorias tempranas, los equipos pierden motivación y la dirección reduce el respaldo al proyecto.
Digitalizar primero los procesos manuales y los sistemas de gestión como ERP y CRM produce mejoras rápidas y medibles. Una pyme que automatiza la gestión de pedidos o la facturación reduce errores, libera horas de trabajo y obtiene datos para tomar mejores decisiones, todo en pocas semanas.
Elementos clave de la ejecución
- Ciberseguridad integrada desde el inicio: no se añade al final. Cada nuevo sistema debe cumplir con políticas de acceso, cifrado y copias de seguridad desde el primer día. Consulta las tendencias TIC para pymes en 2026 para identificar las amenazas más relevantes en este momento.
- Automatización de tareas repetitivas: la automatización de procesos administrativos y de soporte libera al equipo para tareas de mayor valor. Herramientas de gestión de incidencias y monitorización permiten reaccionar antes de que un fallo afecte al negocio.
- Cloud computing para demandas variables: el modelo en la nube ofrece escalabilidad rápida y reduce los tiempos de implementación. Una pyme con picos de actividad estacionales se beneficia especialmente de no tener que sobredimensionar su infraestructura física.
- Colaboración con proveedores especializados: cuando el equipo interno carece de experiencia en una tecnología concreta, trabajar con un proveedor externo acelera la ejecución y reduce errores. Kipmion actúa como departamento TI externo para pymes que necesitan este apoyo sin crear una estructura interna costosa.
Consejo profesional: Documenta cada cambio realizado durante la migración en tiempo real. Una semana después, los detalles se olvidan y la documentación incompleta genera problemas en el mantenimiento futuro.
¿Qué errores evitar durante la actualización de infraestructuras TI?
Los fallos más frecuentes en pymes españolas
La mayoría de los proyectos de modernización TI que fracasan comparten los mismos errores. Identificarlos antes de empezar ahorra tiempo, dinero y frustración.
- Delegar todo a TI sin liderazgo ejecutivo. La dirección debe liderar el proceso y tomar decisiones sobre prioridades y presupuesto. El equipo técnico ejecuta, pero no puede sustituir la visión estratégica del negocio.
- Saltarse la fase de evaluación. Empezar a comprar equipos o contratar servicios sin un inventario previo genera duplicidades, incompatibilidades y gastos innecesarios.
- Ignorar la formación del equipo. Una infraestructura nueva con un equipo que no sabe usarla no mejora la productividad. La formación debe planificarse como parte del proyecto, no como un añadido opcional.
- Apostar por un único modelo de despliegue sin análisis previo. Ni todo en la nube ni todo on-premise es siempre la mejor opción. La decisión depende del tipo de datos, la regulación aplicable y las necesidades de acceso. Conoce las soluciones digitales disponibles para pymes antes de decidir.
- No medir resultados. Sin indicadores claros de rendimiento antes y después de cada fase, es imposible saber si la actualización está generando el valor esperado.
Cultura ágil y mejora continua
La actualización tecnológica no termina con la migración. Las pymes que obtienen mejores resultados adoptan una cultura de revisión periódica de sus sistemas, incorporan el aprendizaje continuo como hábito y ajustan su infraestructura según evoluciona el negocio. Revisar el estado de la infraestructura cada seis meses, con un checklist de transformación digital, permite detectar nuevas necesidades antes de que se conviertan en problemas.
Puntos clave
El proceso para actualizar infraestructuras TI requiere evaluación previa, planificación por fases y liderazgo ejecutivo para generar resultados sostenibles en la pyme.
| Punto | Detalles |
|---|---|
| Evaluar antes de actuar | Realiza un inventario completo y una auditoría de seguridad antes de tomar decisiones de compra o migración. |
| Planificar por fases | Sigue una secuencia de evaluación, diseño y migración incremental para reducir riesgos y controlar plazos. |
| Liderazgo ejecutivo | La dirección debe implicarse activamente; delegar todo a TI es la causa más frecuente de fracaso. |
| Resultados rápidos primero | Digitaliza ERP, CRM o procesos manuales en los primeros meses para mantener el compromiso del equipo. |
| Medir y ajustar | Define indicadores de rendimiento desde el inicio y revisa el estado de la infraestructura cada seis meses. |
Lo que nadie te dice sobre modernizar la TI de tu pyme
Llevo años acompañando a propietarios de pymes en procesos de modernización tecnológica y el patrón que más se repite no es técnico. Es humano. La mayoría de los proyectos que se paralizan no lo hacen por falta de presupuesto ni por problemas con el proveedor. Se paralizan porque nadie en la dirección asumió la responsabilidad real del proceso.
La tecnología es la parte más sencilla. Lo difícil es convencer a un equipo de que cambie la forma en que trabaja, gestionar la resistencia interna y mantener el ritmo cuando los resultados tardan en llegar. Por eso insisto tanto en los resultados rápidos: no son un lujo, son el combustible que mantiene vivo el proyecto.
Otro error que veo con frecuencia es tratar la actualización TI como un proyecto con fecha de fin. Las infraestructuras tecnológicas no se «terminan». Evolucionan. Las pymes que entienden esto dejan de buscar la solución definitiva y empiezan a construir la capacidad de adaptarse. Esa mentalidad vale más que cualquier tecnología concreta.
Si tuviese que dar un único consejo, sería este: empieza por lo que duele más. El proceso que más tiempo consume, el sistema que más fallos genera, la herramienta que más quejas recibe. Ahí está tu primer quick win. Y ese primer resultado visible es lo que convierte un proyecto de TI en un proyecto de empresa.
— Sem
Kipmion, tu apoyo en la modernización tecnológica
Actualizar la infraestructura tecnológica de una pyme es un proceso que requiere criterio, planificación y el respaldo de profesionales con experiencia real en el sector.
Kipmion acompaña a pequeñas y medianas empresas en España en cada fase de su modernización TI, desde la auditoría inicial hasta la integración de sistemas, seguridad informática y soporte continuo. Si quieres entender por dónde empezar, la guía de transformación digital para pymes de Kipmion ofrece un punto de partida claro y práctico. También puedes consultar los pasos para digitalizar tu pyme con un enfoque adaptado a la realidad de las empresas españolas en 2026.
Preguntas frecuentes
¿Cuánto tiempo dura el proceso de actualización TI en una pyme?
La fase de evaluación dura entre 3 y 6 semanas, el diseño arquitectónico entre 4 y 8 semanas, y la migración incremental puede extenderse de 6 a 18 meses según la complejidad de los sistemas existentes.
¿Por dónde debe empezar una pyme que quiere renovar su infraestructura TI?
El primer paso es realizar un inventario completo de hardware, software y dependencias, seguido de una auditoría de seguridad. Sin este diagnóstico previo, cualquier inversión tecnológica carece de base sólida.
¿Es mejor migrar a la nube o mantener servidores propios?
Depende del tipo de datos, la regulación aplicable y las necesidades de acceso. El cloud computing ofrece escalabilidad rápida y reduce tiempos de implementación, pero algunas pymes con datos sensibles o regulados necesitan un modelo híbrido o on-premise.
¿Qué son los quick wins en una actualización TI y por qué importan?
Los quick wins son mejoras visibles en un plazo de 3–6 meses, como digitalizar la facturación o implantar un CRM. Mantienen el compromiso de la dirección y del equipo durante un proceso que puede durar más de un año.
¿Puede una pyme gestionar la actualización TI sin un equipo interno especializado?
Sí. Muchas pymes en España trabajan con proveedores externos que actúan como departamento TI externo, cubriendo desde la planificación hasta el soporte diario sin necesidad de contratar personal técnico propio.
Recomendación
- Pasos para renovar equipos informáticos en pymes
- Cómo documentar procesos TI en pymes: guía práctica
- Ventajas de actualizar sistemas informáticos para tu pyme
- Qué es infraestructura tecnológica: guía pymes 2026 – Kipmion Tecnología




Aviso sobre los comentarios
Los comentarios de esta página están moderados y no siempre aparecerán inmediatamente en la página al ser enviados. No se permiten comentarios contrarios a las leyes españolas. Tampoco se permiten descalificaciones personales, comentarios maleducados, ataques directos, ridiculizaciones personales, calificativos insultantes de cualquier tipo, estén dirigidos a los autores de la página o a un comentarista. Por favor cíñete al tema comentado, no utilices los comentarios como autopromoción sin aportar valor y no comentes de manera repetitiva. No se permite la utilización de varias identidades o suplantando a otros comentaristas. Los comentarios que incumplan estas normas serán eliminados.
Todos los enlaces considerados inadecuados, rotos o con destinos a contenidos contrarios a las leyes españolas serán eliminados. kipmion.com se reserva el derecho de eliminar cualquier comentario que considere inapropiado. Al comentar en este blog estás aceptando estas normas. Gracias por contribuir.
